出入口雨棚

服务项目 /SERVICE

热门标签/tag

当前位置:主页 > 服务项目 > 出入口雨棚 >

地下车库出入口玻璃雨棚施工步骤

作者: 上海昊璨 浏览: 发表时间:2020-07-05 18:55

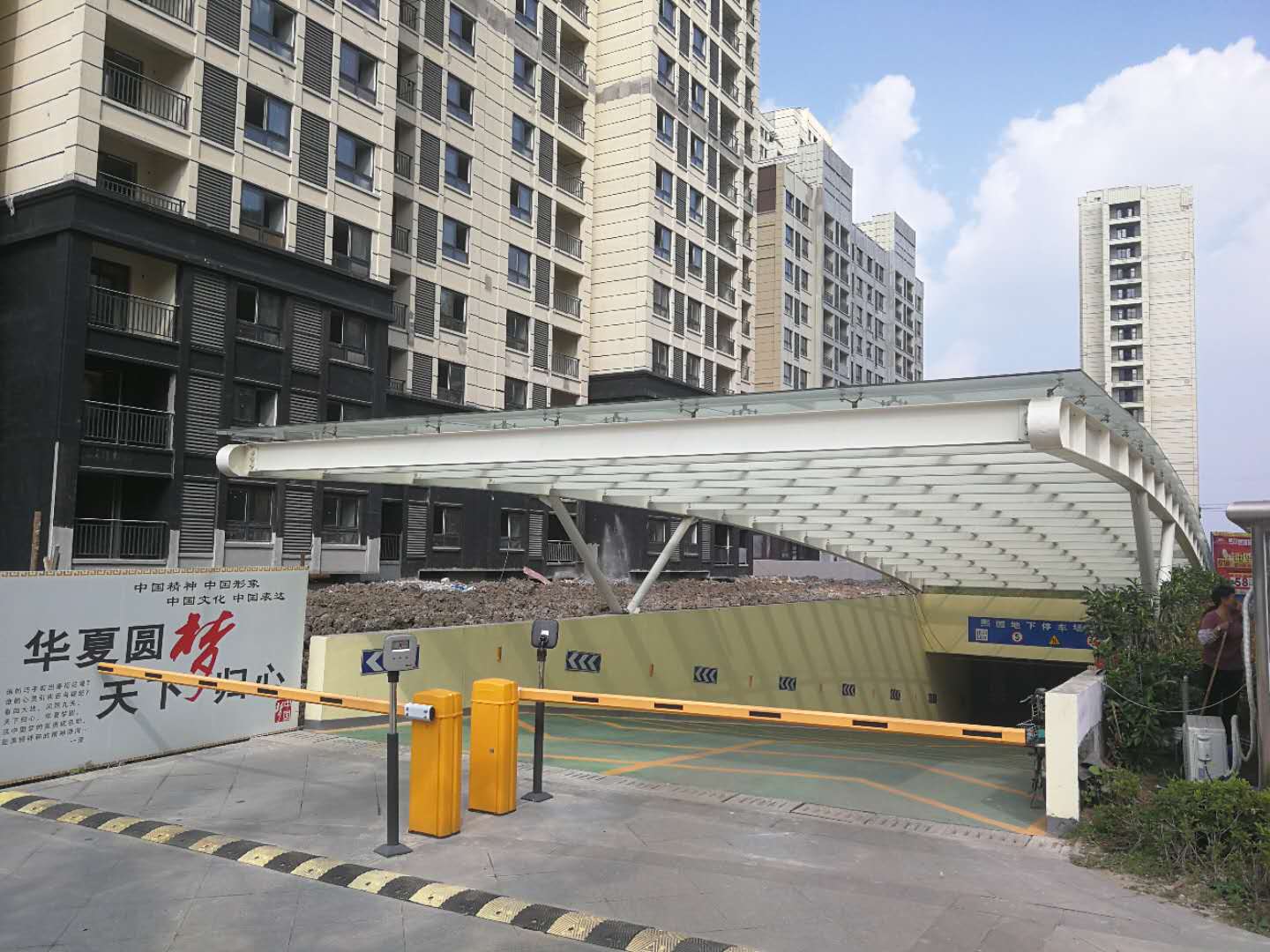

出入口玻璃雨棚

地下车库出入口玻璃雨棚施工步骤:
1、现场施工操作程序。 
测量放线→结构加固→不锈钢构件骨架焊接→接驳座安装→接驳座调整→ 防腐处理→钢爪安装→检查调整→玻璃安装→调整固定→胶缝贴美纹纸→注耐 
候密封胶→清洗→竣工验收。 2、雨蓬施工准备。 2.1雨蓬施工技术准备。 
1)组织设计人员作好地下车库出入口玻璃雨棚施工图,按设计程序经方案审核、详细作图、修 改、校对、审核签字,送交市图纸审核部门审核后,交本工程项目部。 2)由项目部组织专业工程技术人员,高级技师仔细阅图,反复认真研究制 定现场施工方案,对疑难问题,报公司设计所解答。 3)对施工难度较大的部位、工序,制定切实可行的技术方案。 4)施工前,项目部工程技术人员向施工队长、班组长进行技术交底,明确 重点部位工序的控制,制定相应的措施。 2.2雨蓬施工设备准备。 对涉及到雨蓬工程中所需要的工具、器具、起吊运送设备,按型号、数量、 供应时间提出计划,送交采购部、仓库。 2.3雨蓬施工材料准备。雨蓬材料按公司采购程序的规定,采购前制定采购计划,明确采购材料的名称、规格、数量、标准,对材料供应方进行综合评审,只能向评审合格的供应方采购材料,以严格控制幕墙材料的质量。 2.4雨蓬施工人员准备。 
1)项目经理对雨蓬施工所需各种专业施工人员、技术人员提出详细的计划,包括施工工种,各工种人数、进场时间仔细安排,做到施工人员落实到位,明确各类施工人员的责任。 2)组成雨棚施工队。 
确定施工队长,配备各类施工人员,调集技术尖子,加强该施工队技术力量。 3现场施工安装工艺。 3.1各工序施工说明。 1)测量放线。 
按设计轴线及标高,分别测量支承钢梁(楼板),各钢爪支撑件纵轴向、横轴向轴线及标高,满足幕墙支承结构、钢爪定位要求。 2)结构加固。 
雨蓬主结构利用原土建结构钢梁作为支承结构,还必须根据雨棚结构进行加固,增加拉杆、横梁等。 3)不锈钢构件骨架的焊接。 
开始进行焊接玻璃雨棚骨架,玻璃雨棚骨架主要采用的主龙骨为304不锈钢构件,选用的型号均要符合国家规定的结构计算强度。焊接需符合国家规定的标准,焊缝必须连续不断,不漏焊、不夹渣,且无未融合缺陷;焊高则符合设计要求。不锈钢主龙骨通过镀锌角钢与主体结构的焊接,然后用不锈钢螺栓紧固件固定于左右两边的镀锌角钢转接件上。 3)接驳座安装 
根据玻璃分格确定接驳座安装位置,安装接驳座时,要采用电焊进行点焊定位,所有接驳座点焊定位后,再拉通线进行检查,调正偏离定位点的接驳座。 4)接驳座焊接 
接驳座调正后,进行焊接,采用J422焊条,直径?3.2,接驳座周边满焊,焊高按设计图要求,要求焊接质量满足以下要求: 
①焊高符合设计要求;②焊缝连续,不漏焊、不夹渣;③焊缝无未溶合缺陷。 5)防腐处理 
雨棚钢结构进行除锈处理后,涂防锈漆二度,按设计要求颜色涂面漆二度。 注意事项: 
①钢结构表面浮锈物必须清除干净; ②油漆调和要按规定进行; 
③油漆涂刷要均匀,防止流坠、桔皮缺陷产生。 6)钢爪安装 
根据施工图及材料清单,确定雨蓬不锈干爪型号,安装不锈钢爪,用螺钉将不锈钢爪与接驳座连接,所有钢爪安装完后,要进行一次调整,调整时可采取拉通线的办法,调整钢爪角度,使钢爪孔横向和纵向分别共线,调好后固定钢爪。 7)玻璃面板安装按设计图分格尺寸进行实测后,调整分格尺寸,确定玻璃尺寸,按编号报玻璃加工清单。玻璃加工完运到工地,要进行入库检验,经质检员按有关标准、图纸和材料清单进行检查,确认玻璃规格尺寸、数量、质量合格后,才能入库。按雨蓬分格所需玻璃规格,对号入座进行安装。 安装步骤: 
①玻璃孔上安装接驳头; ②将玻璃吊送至安装位置; ③将接驳头螺栓插入钢爪孔; ④装上垫片,旋入螺母; ⑤玻璃缝调整; ⑥紧固。
--------------------------------------------------------
作者:上海昊璨
地下车库出入口玻璃雨棚链接:https://www.gtg-tx.com
来源:昊璨钢构





你可能感兴趣的文章
