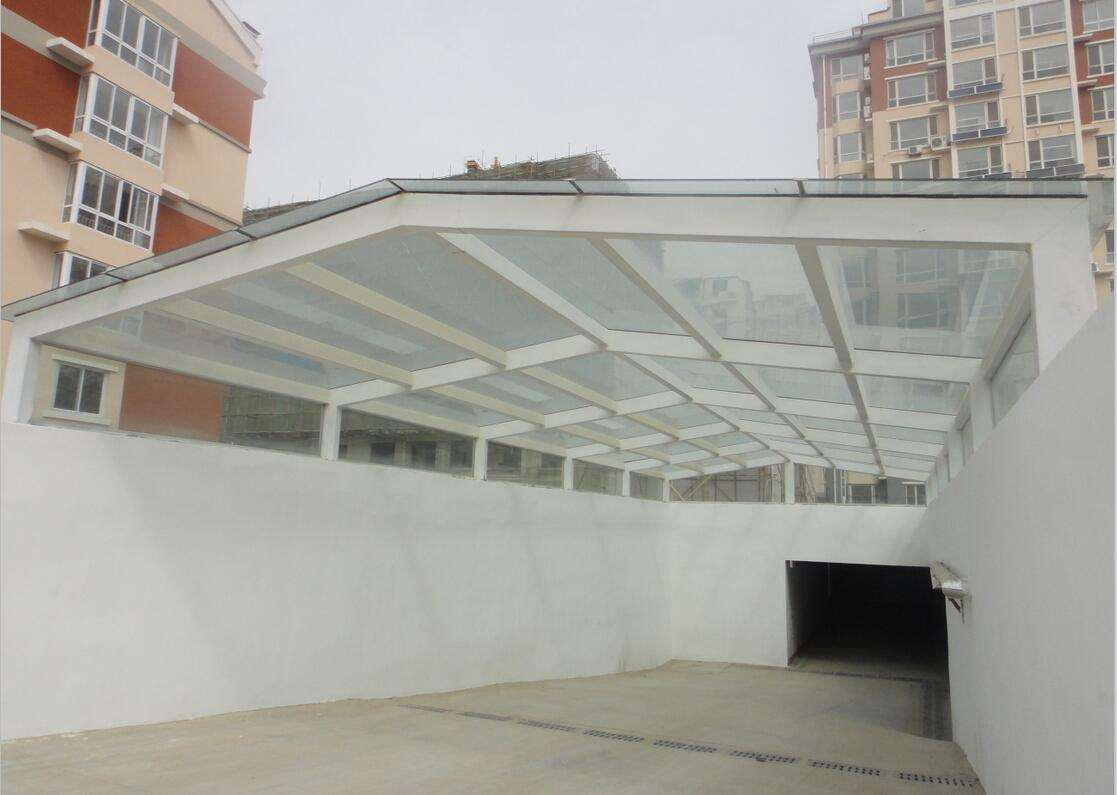

地下车库玻璃雨棚施工方案:   
   
加工准备及下料 →测量放线→预埋件安装处理→钢骨架安装焊接→校准 检验→防锈喷漆处理→夹胶玻璃加工制作安装→调整检验→上下打胶→修补检验→玻璃清洗→清理现场→竣工验收。 施工要点:   
1、加工准备及下料:按照施工图放样,放样和用料时要预留焊接收缩量和加工余量, 根据放样作样板。结构骨架采用(DN100焊管)做主梁。(DN100)做次梁,  焊接。 
2. 矫正:钢材下料前必须先进行矫正,矫正后的偏差值不应超过规范规定的允许偏差值,以保证下料的质量。。钢板预埋件及其他零件切割喷防腐漆处理。  
3、测量放线:根据土建标高基准线测预埋件标高中心线,检查预埋件标高偏差、左右偏差。整理结果,确定预埋件分隔的调整处理方案。沿楼板外沿弹出墨线定出预埋件顶标高线。   
4、预埋件安装处理:定位预埋件安装位置,打钻安装。要求预埋件位置准确、埋设牢固。标高偏差不大于9mm,左右位移不大于20mm。预埋件与墙体固定连接。采用化学锚栓固定。  
5、骨架安装采用焊接,需检查焊接节点,工字钢与方管焊接。焊接接头并矫直。采用工字钢接头时,为使接头工字钢与钢板预埋件紧贴,应按设计要求铲去楞角。对接焊缝应在焊缝的两端焊上引弧板,其材质和波口型式与焊件相同,焊后切除并磨平。两侧墙体理石开孔设预埋件。焊接完毕后恢复原有理石墙体。理石材料由甲方提供。
6、防锈喷漆处理:应清除熔渣及飞溅物,不锈钢件表面喷白漆多遍防锈喷漆处理。涂料及漆膜厚度应符合设计要求或施工规范的规定。以方管外侧的油漆不得漏涂。  
7、夹胶玻璃加工制作安装:按设计要求结合实测尺寸确定玻璃尺寸,以及的水平、垂直位置,厂家加工制作。安装玻璃临时固定后进行调整,调整标准横平、竖直、面平。偏差不得超过规定偏差。玻璃采用(6+1.14+6)双面钢化夹胶玻璃。 
8、调整检验:玻璃进行整体调整检验,调整标准横平、竖直、面平。偏差不得超过规定偏差。 
9、上下打胶:充分清洁玻璃间缝隙,不应有水、油渍、涂料、铁锈、水泥砂浆、灰尘等。充分清洁粘结面,加以干燥。为调整缝的深度,避免三边粘胶。在缝两侧贴保护胶纸保护玻璃不被污染。上下同时打密封胶,注胶后将胶缝表面抹平,去掉多余的胶。注胶完毕,将保护纸撕掉,必要时用溶剂擦拭玻璃。胶在未完全硬化前,不要沾染灰尘和划伤。做防水处理。   10. 骨架制作安装: 框架及梁在厂家预制。现场做局部连接(焊接)。尽量减少现场施工时间。 11、修补检验:局部修补检验。  12、玻璃清洗:整体清洗玻璃尘垢。必要时用溶剂擦拭玻璃  13、清理现场:保护和清洗现场  14、竣工验收:竣工验收质量控制质量 标 准:请参照《钢 结 构 设计规范》
