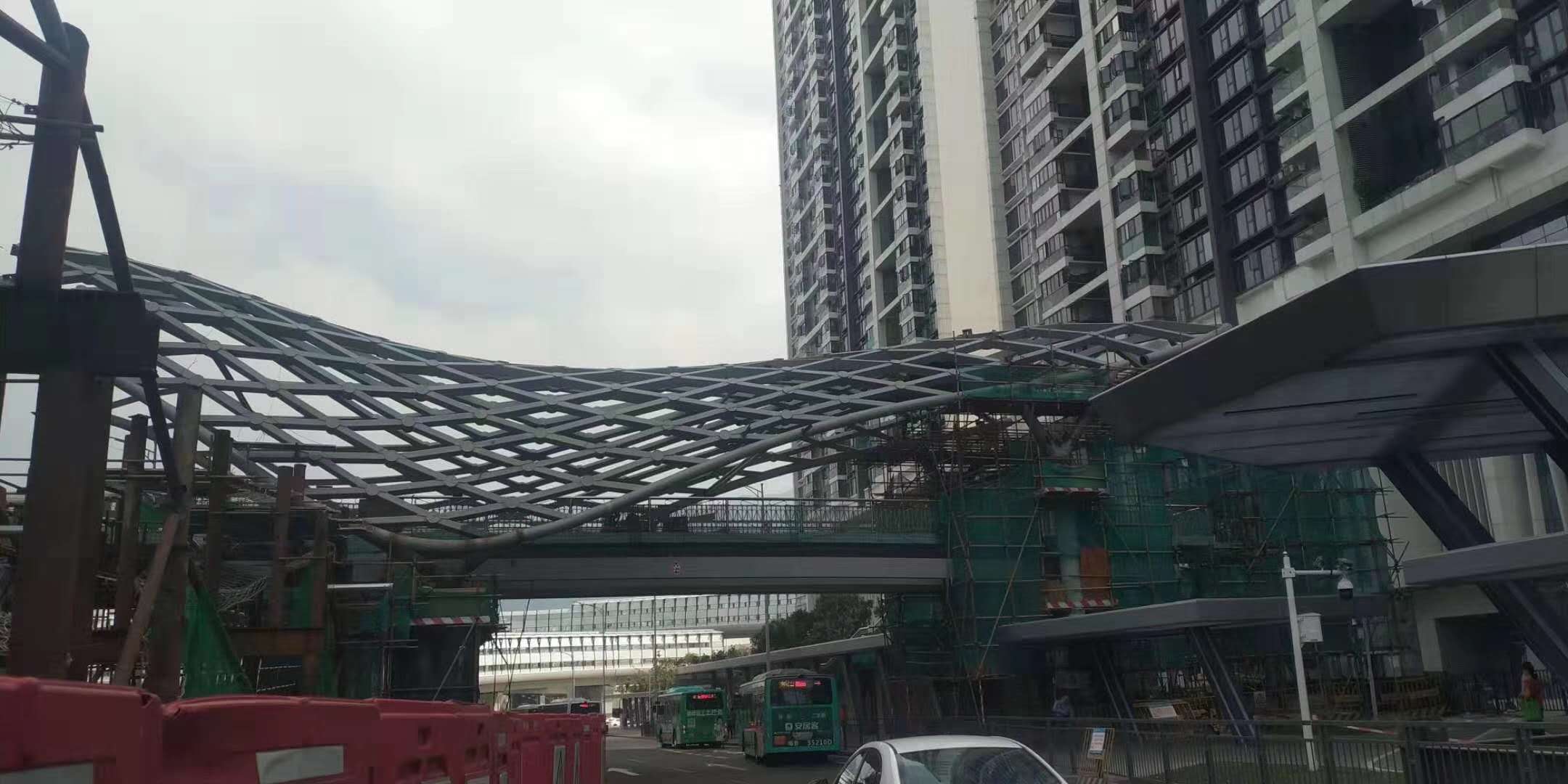

钢结构连廊施工方法
我司计划施工顺序如下,复核土方开挖标高,将放坡已完成平面硬化,然后按通道尺寸先浇筑10CM厚C15混泥土垫层,形成临时连接通道,靠万达结构边与万达联系,预埋钢筋头,以便万达外立面装饰装修工程施工搭设外架使用。连廊处万达地下室外墙为砖墙砌筑,该处墙体开洞打凿由万达处负责。
我方计划地下室施工至负一层底板时(6月1日),在图中所示连廊位臵预留连廊通道底板钢筋,待下部回填完成后,将连廊底板钢筋清淤除锈连接,进行底板施工。与万达连接处采用植筋方式。如图所示: 钢结构连廊剪力墙、梁板施工同4#地下室负一层剪力墙、梁板施工一起进行。施工时,在连廊墙体梁侧外搭设外架,已便于模板、钢筋及防水施工;连廊内搭设满堂架,计算参数参考高支模方案。施工完成后立即进行连廊外墙防水施工,防水完成后立即进行回填连廊顶板施工完成后,防水施工与4#地下室顶板一起施工。连廊顶板防水做法同卓越集团建筑构造做法中种植顶板做法。
施工细节注意事项:
1、底部回填土后立即夯实,再在夯实后的回填土上浇筑10cm的C15混凝土垫层,回填过程测量员严格控制标高。
2、预留连廊通道底板钢筋由于搁臵时间长,在钢筋工程施工前派专人将已生锈部位除锈。
3、混凝土工程施工因为存在预留部位,且连廊部位属于地下结构,为了保证结构的防水效果,建议在连廊底板浇筑时一次性做砼反坎,反坎高度为250-300mm。在下一步墙柱模板施工前,在预留反坎处进行拉毛处理,清理杂物。在混凝土浇筑前,用水湿润,再铺一层与墙柱同等级标号的砂浆 。
4、连廊部位外墙采用止水螺杆,具体处理方法参见地下室外墙止水螺杆处理方法。
5、连廊与万达交接部位防水接口部位细部处理十分重要,若处理不好,会导致日后渗水,影响内墙装修。在连廊顶板处,与万达外墙接口按出屋面结构防水做法处理:接口做50mm的圆弧,再铺设卷材,局部加强处理。在外墙上,将万达外墙防水卷材上面的杂物清除干净,防水卷材搭接在交界处沿万达外墙延伸300MM。再用水泥钉或压条钉牢,然后在钉子上面用密封材料封严(如果采用钢压条时必须对钢压条进行防锈处理)。
6、整个
钢结构连廊高度达到4.2m,在混凝土浇筑时,考虑到连廊的整体性,在连廊外部,多设几道斜撑,保证浇筑过程结构不偏移。
7、植筋长度按钢筋植筋10d计算,植筋胶水优选选取进口胶水,以保证连接牢固。植筋时必须先将孔内灰尘清理干净,打胶时须将孔内胶水注满。
8、本连廊施工同地下室负一层底板及顶板施工一同进行。 9、本连廊施工所发生工程量按实际计算。
--------------------------------------------------------
作者:上海昊璨
钢结构连廊链接:https://www.gtg-tx.com
来源:昊璨钢构
