钢结构雨棚

服务项目 /SERVICE

热门标签/tag

当前位置:主页 > 服务项目 > 钢结构雨棚 >

钢结构玻璃雨棚施工安装工艺

作者: 上海昊璨 浏览: 发表时间:2020-07-05 18:57

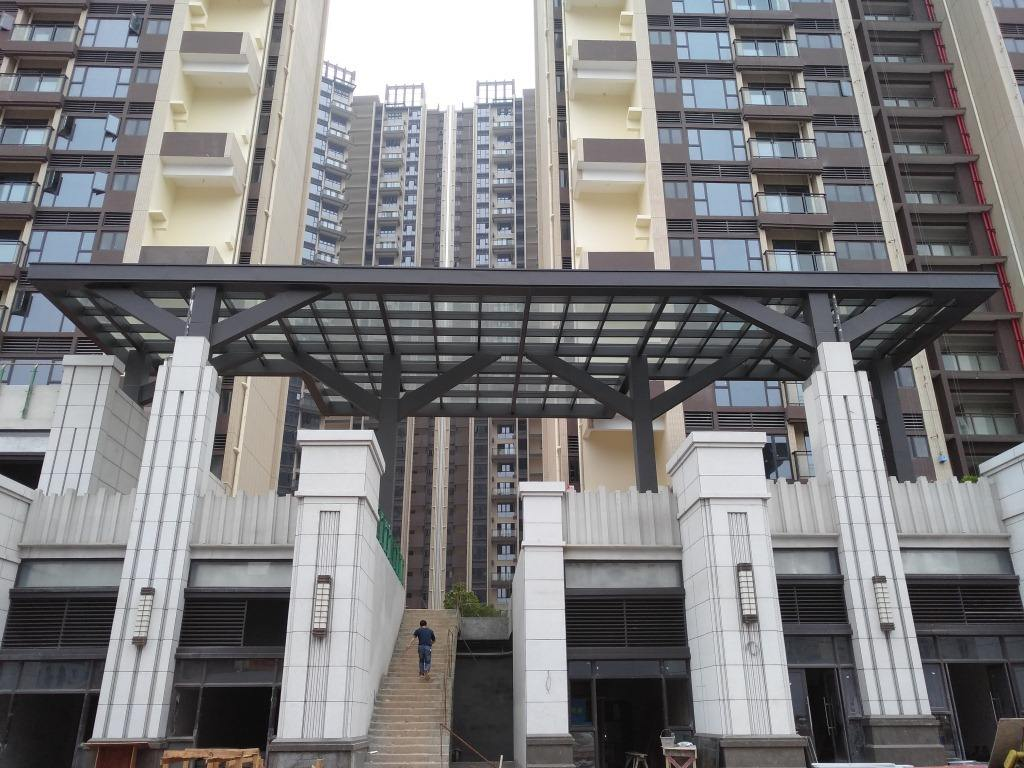

钢结构玻璃雨棚
     谈及钢结构玻璃雨棚,相信大家都是有一定了解的。以前我们也有提到过相关的知识,今天为大家带来相对较细的安装施工工艺,希望文章中所提及的内容对大家有一定的帮助,下面我们就直接进入正题。


  一、加工准备及下料
按照施工图放样,放样和号料时要预留焊接收缩量和加工余量,根据放样作样板。钢材下料前必须先进行矫正,矫正后的偏差值不应超过规范规定的允许偏差值,以保证下料的质量。型钢先热加工,待冷却后再号孔。
 二、测量放线
根据土建标高基准线测预埋件标高中心线,检查预埋件标高偏差、左右偏差。整理结果,确定预埋件分隔的调整处理方案,沿楼板外沿弹出墨线定出预埋件顶标高线。
  三、预埋件安装处理
定位预埋件安装位置,打钻安装。要求预埋件位置准确、埋设牢固。标高偏差不大于9mm,左右位移不大于20mm。

  四、悬挂臂安装焊接
悬挂臂安装采用焊接,需检查焊接节点,调节悬挂臂设计坡度,准确无误方能进行焊接。靠边一条悬挂臂准确无误后,安装另一边一条悬挂臂,就位准确后点焊。然后以此两条悬挂臂为基准拉出悬挂臂的最高、最低标高线,一一焊接剩余悬挂臂,并焊接无缝钢管。型钢需接长时,先焊接头并矫直。采用型钢接头时,为使接头型钢与钢板预埋件紧贴,应按设计要求铲去楞角。对接焊缝应在焊缝的两端焊上引弧板,其材质和波口型式与焊件相同,焊后切割切除并磨平。
  五、校准检验
悬挂臂安装后首先检查现场连接部位的质量。悬挂臂安装质量主要检查悬挂臂竖向面的不垂直度,受压对悬挂臂竖向面的侧面下垂,悬挂臂坡度。保证悬挂臂符合设计受力状态及整体稳定要求。
  六、连接受力拉索
定位拉杆基准线、标高线,按要求安装预埋件,焊接栏杆。
七、不锈钢玻璃爪安装焊接
按设计尺寸弹出纵横线及设计标高,用夹具夹紧,进行定位点焊,装配完毕,焊接玻璃爪底座。
  八、钢结构防锈喷漆处理
应清除熔渣及飞溅物,不锈钢件表面喷白漆多遍防锈,涂料及漆膜厚度应符合设计要求或施工规范的规定。
  九、夹胶玻璃加工制作安装
按设计要求结合实测尺寸确定玻璃尺寸,以及其水平、垂直位置。安装不锈钢玻璃爪,玻璃临时固定后进行调整,调整标准横平、竖直、面平,偏差不得超过规定偏差。
  十、上下打胶
       充分清洁玻璃间缝隙,充分清洁粘结面,加以干燥。上下同时打密封胶,注胶后将胶缝表面抹平,去掉多余的胶。注胶完毕,将保护纸撕掉,必要时用溶剂擦拭玻璃,胶在未完全硬化前,不要沾染灰尘和划伤。
  十一、最后
局部修补检验,玻璃雨棚整体清洗玻璃尘垢,必要时用溶剂擦拭玻璃。最后保护和清洗现场,竣工验收。
--------------------------------------------------------
作者:上海昊璨
钢结构玻璃雨棚链接:https://www.gtg-tx.com
来源:昊璨钢构

你可能感兴趣的文章
